    1. 奮戰六十天 決勝四季度:永金高速一分部掀起大干快上熱潮

    2. 【字號:
    3. 閱讀:1014
    4. 發布:2022-11-10
    5. 作者:蘇飛/報道 李嘉鑫/攝影
    6. 來自:橋梁直管部
    7. 永金高速公路一分部在克服月多雨、高溫異常氣候后,迎來了四季度的施工黃金期。

      圓滿完成總包及公司下達的各項節點目標,樹立公司良好形象,直管部要求項目嚴格按照總包及公司要求制定了有效可行的進度劃,并與總包簽訂進度目標責任書,進行嚴格考核、及時反饋過程中的問題,克服種種不利因素,確保項目進度總體受控。

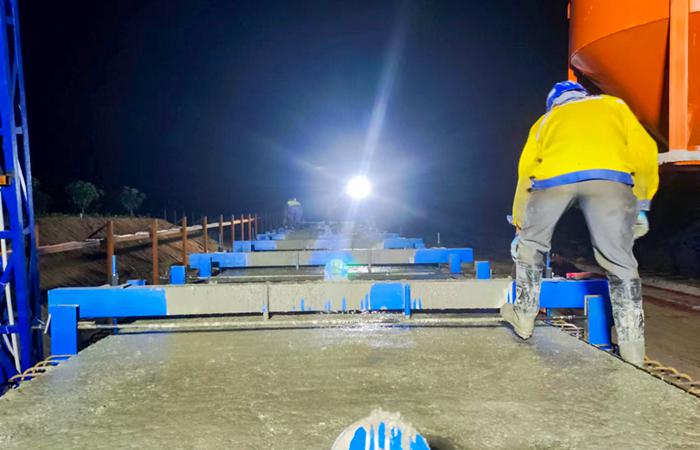

      克服疫情防控形勢嚴峻、高溫多雨、路基多、橋梁組織困難等不利因素后,項目保持“大干快上”狀態,加快雨季來臨前完成路基、打樁等工作,減少雨季施工影響堅持做好安全技術交底,明確施工工藝及工序搭接,保證材料供應項目部全體管理人員以身作則,以“白加黑”五加二”的模式堅持與勞務班組及相關作業人員共同奮戰,為決戰四季度打開了良好的局面,為后續的項目施工按下了“加速鍵”。

      進入四季度以來,項目在確保安全質量的前提下,緊盯年底各項經濟節點目標,多次對總進度計劃進行論證、調整,勞動力、設備進行合理組織。在時間和節點要求高的情況下,項目部所有員工充分發揮艱苦卓絕、不怕吃苦的精神,項目部高度重視、統籌安排、精心組織、嚴格按照施工方案及規范、質量安全體系標準對箱梁提、運、架等關鍵工序?qū)訉影殃P(guān),工作目標正向循環。

      下一步,項目部將持續努力,持續推進,持續改變,搶抓施工黃金期、嚴把安全質量關,為實現每一個節點目標而努力奮斗,決戰決勝四季度。

      【項目概況】永金高速新平(戛灑)至元江(紅光)段一分部線路起止里程:K32+200~K39+616.04,主線全長7.416千米,其中包含兩個立交區,分別是戛灑互通立交區,達哈樞紐立交區。分部內共有大中橋梁14座橋,無隧道,橋隧占比31.9%,橋梁總長7961(單幅)米。橋梁樁基累計727棵,空心薄壁墩706米(13個空心墩),方墩839.5米(45個方墩),其他為圓柱墩;預應力砼梁板分別有20米、30米、40米三種規格,累計箱梁743片,累計T梁375片,橋梁工程總計鋼筋25379噸,混凝土15.8萬方。

      責任編輯:李保慶


      ?
      云南建投第五建設有限公司  2025 - 2028 Copy Rights 滇ICP備2021001644號-1

      滇公網安備 53010202000908號

      感謝您的光臨!您是第52034800位訪問者!

      技術支持: 方森科技
      友情鏈接:云南建投綠美發展有限公司 - 老撾英菲迪集團
      中文字幕亚洲电影在线,中文无码热在线视频,免费一级无码视频,亚洲综合在线女女

      1. <b id="svorz"></b>
